Сварку главного циркуляционного трубопровода на строящемся энергоблоке №2 Курской АЭС-2 завершили в рекордный срок
Одну из ключевых технологических операций выполнили за 50 дней вместо 70-ти, запланированных графиком.
Фото: «Росэнергоатом».
Главный циркуляционный трубопровод соединяет основное оборудование реакторной установки в единую технологическую систему, формируя 1-й контур. Его основное назначение - циркуляция воды 1-го контура от реактора к парогенераторам. На этапе промышленной эксплуатации Курской АЭС-2 в ГЦТ будет циркулировать теплоноситель температурой до 330 градусов.

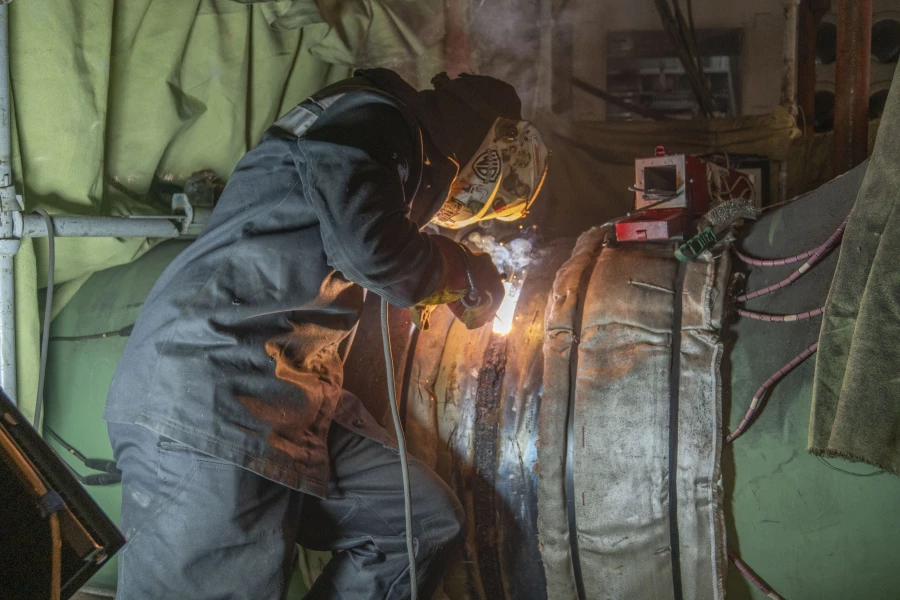

ГЦТ состоит из 20-ти блоков суммарной массой более 250 тонн, которые собираются сварными соединениями. На энергоблоках типа ВВЭР-ТОИ главный циркуляционный трубопровод соединен 32 стыками. В других проектах, к примеру ВВЭР-1200 - 28 сварных соединений. Это различие связано с расположением парогенераторов относительно корпуса реактора в герметичном объеме - в связи с этим увеличилось количество блоков на 4. Толщина стенки составляет 70 мм - в этом заключается основная сложность при сварочных работах.
Для выполнения этой технологической операции графиком было отведено 70 суток, но заварку и термическую обработку всех сварных соединений удалось выполнить за 50 суток - это абсолютный рекорд. Подобная операция на 1-м энергоблоке была завершена в прошлом году за 55 суток. Такое рекордное сокращение сроков связано с грамотной предварительной подготовкой, оптимизацией графика работ, а также с параллельным выполнением нескольких процессов - специалисты АО «Энергоспецмонтаж» учли ранее полученный опыт сварки ГЦТ на энергоблоке №1 Курской АЭС-2 и других АЭС.
Курская АЭС-2 - станция замещения, включающая 2 блока мощностью 1255 МВт каждый. Её пуск поможет повысить энергетический потенциал региона и страны в целом, что необходимо для обеспечения выполнения государственного плана по выработке электроэнергии в последующие годы, а также по увеличению доли атомной энергетики с 20 до 25% в общем энергобалансе страны.
