11 июня 2024 10:47
читать 3 минуты

«Ростех» не успел в срок запустить третий энергоблок ТЭС «Ударная» на базе собственной турбины ГТД-110М

Задержка могла возникнуть из-за неготовности общих вспомогательных систем, в частности, подачи воздуха на машину.

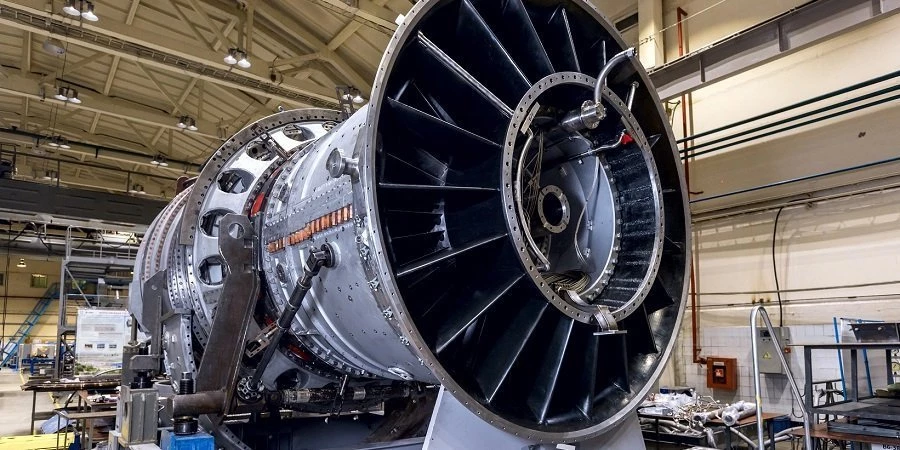

 Фото: ОДК

«Ростех» просит регуляторов сдвинуть запуск электростанции в Тамани до сентября, чтобы не потерять выручку за поставку мощности. Как пишет «Коммерсант», объем платежа за энергомощность трех блоков ТЭС «Ударная» за три месяца аналитики оценивают в 2,6 млрд руб.

Третий энергоблок на базе турбины ГТД-110М производства ОДК должен был начать поставку мощности 1 июня, но пока не прошел аттестацию. Теперь компания рассчитывает запустить машину до 1 сентября. В документах к набсовету говорится, что сдвиг сроков предусмотрен неназванным проектом постановления правительства.

В «Ростехе» не ответили издания на вопросы о причинах задержки запуска третьего энергоблока ТЭС «Ударная». Розжиг ГТД-110М планировался на середину мая, а с июня турбина должна заработать, сообщал на заседании комиссии Госсовета по энергетике замглавы Минпромторга Михаил Иванов. Один из собеседников издания говорит, что задержка с розжигом могла быть связана с тем, что не полностью были готовы вспомогательные системы в части подачи воздуха на турбину.

В «Системном операторе» (диспетчер энергосистемы) сообщили, что третий энергоблок проходит пуско-наладочные испытания. В «Совете рынка» пояснили, что изменить сроки аттестации ГТД-110М «возможно только в случае внесения соответствующих изменений в Правила оптового энергорынка» (постановление правительства №1172). В Минэнерго не ответили на запрос издания.

Фото: ОДК

Запуск ТЭС «Ударная» уже трижды сдвигался. Исходно предполагалось, что компания «Технопромэкспорт» (ТПЭ, входит в Ростех) построит станцию в апреле 2021 года. Но ТПЭ решил изменить состав оборудования и вместо двух турбин по 25 МВт поставить одну ГТД-110М. Правительство сначала сдвинуло сроки до 31 декабря 2023 года, а затем — до 1 июня 2024 года. Компании разрешили запускать блоки по очереди при условии, что при срыве запуска всех трех блоков станция перестанет получать платежи за мощность.

ТПЭ весной 2024 года запустил два парогазовых энергоблока мощностью 450 МВт. Цена поставки мощности ТЭС «Ударная» — 1,6 млн руб. за 1 МВт в месяц. Там уточнили, что максимальный месячный платеж за мощность всех трех блоков — около 880 млн руб. По оценкам собеседников издания, два работающих энергоблока на 450 МВт получают за поставку мощности около 720 млн руб. в месяц.
