«Росатом» утвердил график строительства первого и второго энергоблоков Приморской АЭС
Ориентировочно заливка первого бетона на площадке энергоблока № 1 запланирована на декабрь 2027 года, сдача в эксплуатацию - на 2033-й, а энергоблока № 2 - на 2035 год.

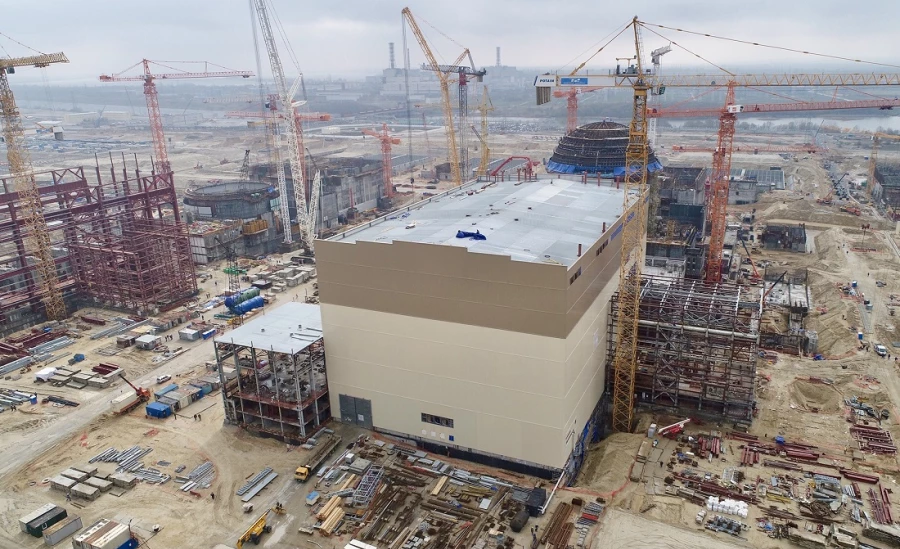

На строительстве Курской АЭС-2. Иллюстративное фото: «Росатом».
В Приморском крае планируют построить два энергоблока типа ВВЭР-1000 мощностью 1000 МВт каждый. К ним будут подведены две ЛЭП 500 кВ общей протяженностью более 200 км.
Решение об ускоренном вводе до 2035 года двух энергоблоков Приморской АЭС принято в рамках исполнения поручения Президента РФ в части опережающего развития Дальневосточного Федерального округа.
Проект станции вошел в Генеральную схему размещения объектов электроэнергетики до 2042 года, которую Правительство России утвердило в декабре 2024 года.
К настоящему времени правительством Приморского края согласована декларация о намерениях инвестирования в строительство энергоблоков № 1 и № 2 Приморской АЭС установленной электрической мощностью 2 ГВт и определено несколько вариантов возможных площадок её размещения.
По предварительному анализу природных условий наиболее перспективной из них является площадка вблизи ЗАТО Фокино. Окончательный выбор площадки и её обоснование будут выполнены при разработке обоснования инвестиций (ОБИН) в строительство Приморской АЭС. Также до конца 2025 года планируется провести общественные слушания по вопросу её размещения.
