На Камской ГЭС стартовала ремонтная кампания 2025 года
На гидростанции начались работы по замене электросилового оборудования второго блока. Это третий этап масштабного трехлетнего проекта модернизации сети генераторного напряжения станции, который планируется завершить в конце этого года.

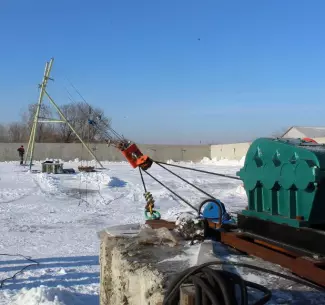

Фото: «РусГидро».
Также в 2025 году на станции капитально отремонтируют три гидроагрегата со станционными номерами 6, 7 и 19. Капитальный ремонт гидроагрегата предполагает выполнение типового объема работ для восстановления исправности и полного восстановления ресурса с заменой его базовых частей.
На ГА №19 работы будут проводится более полугода при обычном сроке в один месяц. Это связано с тем, что на нем проведут сверхтиповые работы - замену втулок кинематики рабочего колеса. Также работы будут сопровождаться заменой втулки ротора и диска подпятника гидрогенератора.
Летом после прохождения половодья начнется замена систем возбуждения на девяти гидрогенераторах. Строительно-монтажные работы по этому направлению программы закончатся в 2029 году.

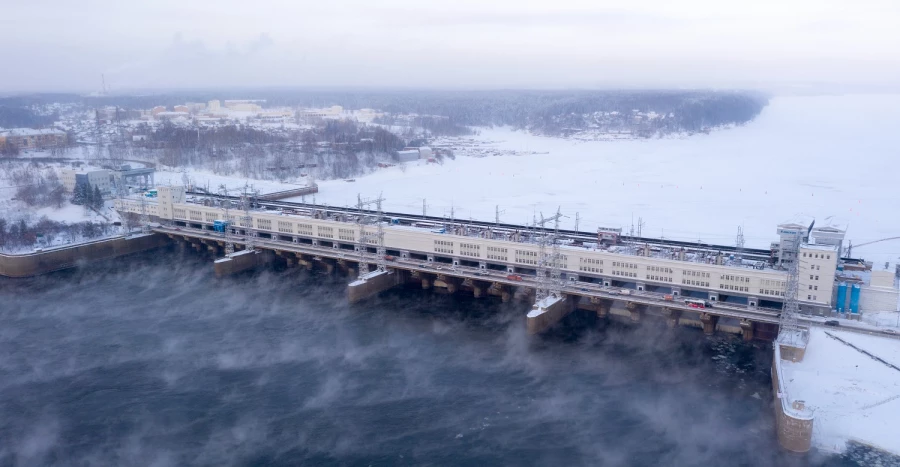

Камская ГЭС. Фото: «РусГидро».
В текущем году завершится реконструкция водосливной ГЭС — бетонирование проточной части в пролете № 24. Проведение этих работ повысит надежность и безопасность плотины.
