15 сентября 2025 11:15
читать 2 минуты

«Казаньоргсинтез» завершает пусконаладочные работы на новой парогазовой установке мощностью 250 МВт

Лушниковская ПГУ приняла первые тонны газа, необходимого для работы генерирующего оборудования, что стало ключевым этапом подготовки к запуску объекта.

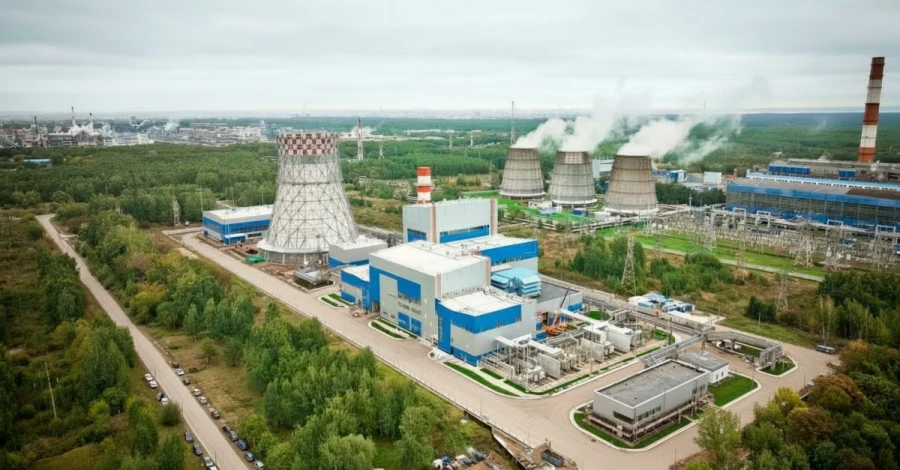

Фото: «Казаньоргсинтез».

Общий прогресс реализации проекта составляет 97%. Строительно-монтажные работы завершены на 99%, пусконаладочные — на 54%. На установке смонтировано технологическое оборудование. Она обеспечена энергоресурсами, запущены вспомогательные системы, подан газ. Это позволяет проводить пусконаладку генерирующего оборудования на рабочих средах.

Запуск установки СИБУР производит с опорой на накопленный российскими подрядными организациями опыт пусконаладки объектов энергетики, а также на собственную экспертизу в запуске промышленных объектов. В проведении пусконаладочных работ участвуют более 150 сотрудников подрядных организаций и предприятий компании.

Запуск ПГУ создает 57 высококвалифицированных рабочих мест. Штат операционного блока полностью укомплектован.

Ввод объекта в эксплуатацию, запланированный на декабрь 2025 года, принесет предприятию ряд эффектов. Ключевыми станут повышение энергоэффективности энергопроизводства предприятия на 15% и снижение выбросов углекислого газа на 3% за счет вовлечения вторичного энергоресурса.

Проект использует газотурбинную установку, специально адаптированную для работы на синтетическом газе, образующемся в технологическом цикле производства этилена на «Казаньоргсинтезе». Это решение замыкает производственный цикл, превращая отходы в ценнейший источник энергии.
