Энергосистема Волгоградской области готова к выходу на проектную мощность крупного металлургического предприятия
Окончание работ позволило снять все режимные ограничения по подключаемой мощности металлургического комплекса, общая максимальная потребляемая мощность которого по проекту составляет 357,6 МВт.

Фото: «СО ЕЭС».
В ходе финального этапа, при непосредственном участии специалистов филиалов Системного оператора ОДУ Юга и Волгоградское РДУ, на сетевых и генерирующих объектах внедрены новые и скорректированы алгоритмы действующих устройств противоаварийной автоматики.

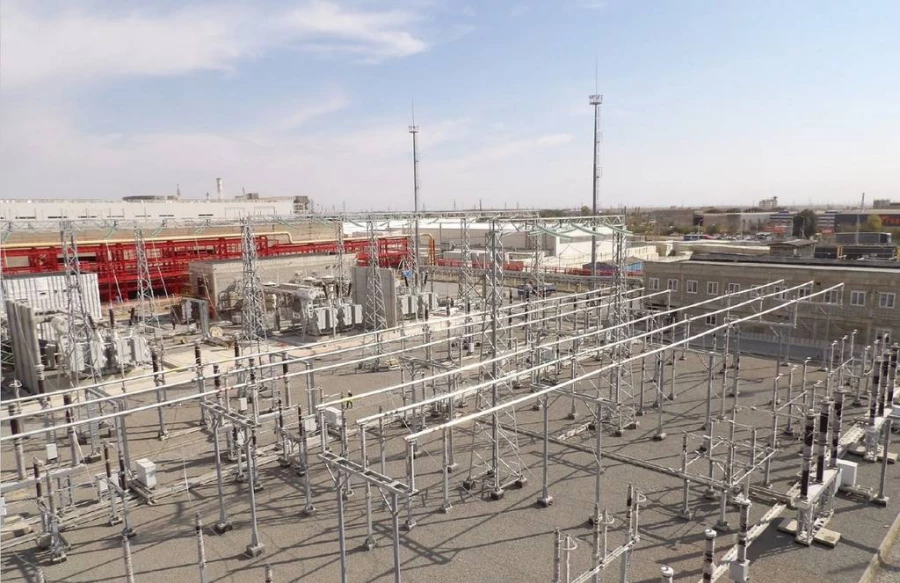

В рамках проекта построены новые сетевые объекты: три воздушные линии и две подстанции 220 кВ, а также проведена реконструкция на сетевом оборудовании.
На каждом из этапов специалисты Системного оператора осуществляли расчет и выбор параметров настройки (уставок) и алгоритмов функционирования устройств ПА, а также координацию действий оперативного персонала на различных объектах электроэнергетики при проведении комплексных испытаний и ввода оборудования и устройств в работу.
Работы по созданию инфраструктуры охватили сразу несколько уровней управления энергосистемы и сопровождались уникальными по масштабу решениями, реализуемыми по шести инвестиционным проектам с координацией действий на десятках энергообъектов, принадлежащих различным организациям, задействованным в сфере производства, передачи, потребления электрической энергии.
«Русская нержавеющая компания» летом 2025 года подтвердила, что первую продукцию цех холодного проката в Волжском выпустит в IV квартале текущего года. В 2026 году заработает цех горячего проката, в 2027 году – электросталеплавильный цех.
