25 января 2024 12:37
читать 4 минуты

BELUGA TEC участвует в модернизации объектов энергетического комплекса Москвы

Компания BELUGA TEC принимает участие в плановой модернизации производственных мощностей и замене оборудования на ТЭЦ-23, которая обеспечивает электрической и тепловой энергией районы востока, северо-востока и центра Москвы.

Ограниченная зона работы штатных кранов энергоцеха, недостаточная грузоподъемность для выполнения работ одним краном и отсутствие специализированных грузоподъемных приспособлений (траверс) для работы в тандеме вызывают сложности для выполнения работ по демонтажу и замене тяжеловесного технологического оборудования.

Именно с такими ограничениями BELUGA TEC столкнулась при работе на ТЭЦ-23.

Перед компанией была поставлена задача по демонтажу статора турбогенератора, погрузке, перемещению и монтажу в проектное положение нового статора турбогенератора. Работа была выполнена по следующей схеме:

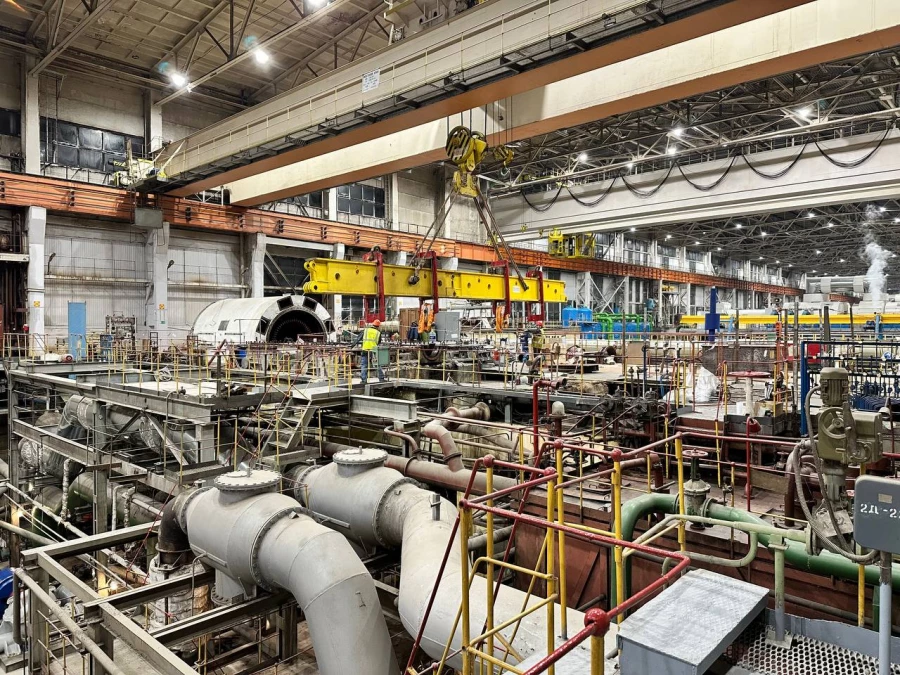

  1. Перемещение статора весом 118 т от ТГ№4 до приямка выполнялось двумя парами мостовых кранов по 100 т и по 125 т. Строповка статора на крюки мостовых кранов осуществлялась с применением подъемной балочной системы г/п 250 т, состоящей из оборудования BELUGATEC.

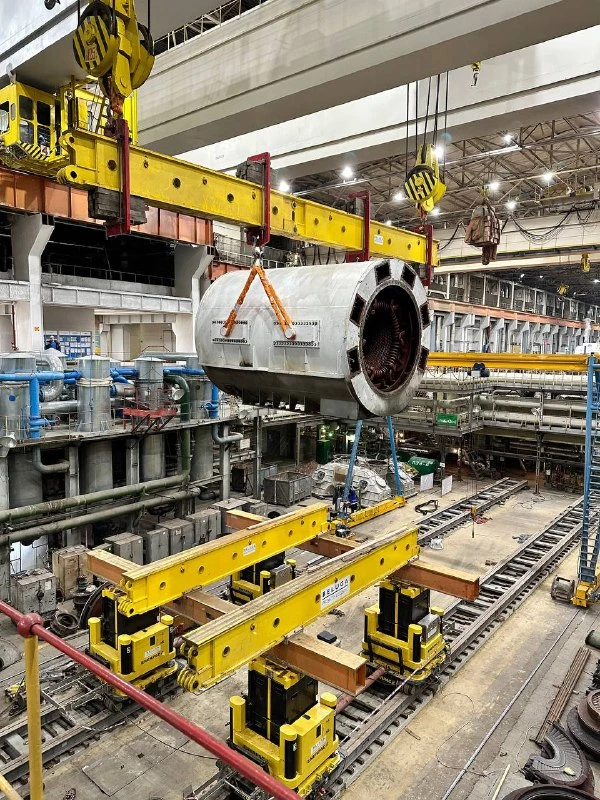

  2. Перегрузка нового статора весом 122 т с ж/д транспортера на автотранспорт и его доставка в турбинное отделение. При этом, в связи с невозможностью заезда ж/д транспортера в турбинное отделение, было необходимо осуществить перегрузку нового статора на автотранспорт вне территории цеха с последующим перемещением внутрь отделения. Для выполнения перегрузки перед воротами турбинного отделения была смонтирована портальная система SL300. Статор на ж/д транспортере был перемещён под систему, застроплен и поднят на высоту, необходимую для смены транспортёра на трал г/п 130 т. При помощи трала статор был перемещён в цех в зону действия мостового крана и перегружен в зону временного хранения.
  3. Перемещение статора от зоны временного хранения до ТГ№4 осуществлялась двумя парами мостовых кранов по 100 т и по 125 т. Строповка статора на крюки мостовых кранов и подъём к месту монтажа осуществлялись с применением подъемной балочной системы г/п 250 т. Для перемещения статора по ремонтной площадке между зоной действия мостовых кранов применялась портальная система SBL500. Общее расстояние перемещения составило около 400 м по турбинному отделению.



Технические решения BELUGA TEC по подъёму и перемещению крупнотоннажного оборудования позволяют получить экономию затрат и уменьшение времени простоя, в том числе за счёт быстрой мобилизации транспортной техники и оборудования (от 2 до 7 дней) и сокращения сроков монтажа при работе в стеснённых условиях.

Реклама: АО «БЕЛУГА ПРОДЖЕКТС ЛОДЖИСТИК», ИНН 7707715574,  2SDnjdSFSYx

Больше новостей:
Производственный холдинг KMZ:
Подписывайтесь на наш канал в Telegram и читайте новости раньше всех!
